Bleifreie Armaturen für Wärmepumpen, Heizgeräte, Stationen und Trinkwasseranwendungen
RoHS, Trinkwasser, REACH
Stand: 05.10.2026
Blei war jahrzehntelang ein selbstverständlicher Bestandteil von Messing und Rotguss. Es verbessert die Zerspanbarkeit, senkt Werkzeugkosten und macht Gewinde sauber. Bleifreies Messing mit höchstens 0,1 Prozent Blei wird vom Nischenwerkstoff zur Pflicht, weil zwei Regelwerke gleichzeitig auf denselben Werkstoff wirken, und beide arbeiten mit festen Daten: die RoHS-Richtlinie 2011/65/EU mit der Ausnahme 6(c) und die EU-Trinkwasserrichtlinie (EU) 2020/2184 mit den europäischen Positivlisten.
Der Rechtsrahmen in zwei Sätzen
RoHS begrenzt Blei auf 0,1 Gewichtsprozent je homogenem Werkstoff, national umgesetzt in der ElektroStoffV. Die Trinkwasserrichtlinie erlaubt dauerhaften Trinkwasserkontakt nur für Werkstoffe, die in einer Positivliste geführt sind, vorbehaltlich der Übergangsregelungen bis 2032.
RoHS: die Ausnahme 6(c) und ihr Zeitplan
Ohne Ausnahme wären bleihaltige Kupferlegierungen in Elektro- und Elektronikgeräten unzulässig. Die Ausnahme 6(c) in Anhang III erlaubt bis zu 4 Prozent Blei in Kupferlegierungen. Mit der Delegierten Richtlinie (EU) 2025/2364 vom 08.09.2025, im Amtsblatt am 21.11.2025 veröffentlicht, wurde ihr Ablaufdatum einheitlich für alle Gerätekategorien auf den 30.06.2027 gelegt, die früher abweichende Sonderbefristung für Kategorie 11 entfiel. Am 10.12.2025 wurde fristgerecht ein weiterer Verlängerungsantrag gestellt. Nach Artikel 5 Absatz 5 der Richtlinie bleibt die Ausnahme bis zur Entscheidung der Kommission gültig, das Ablaufdatum ruht also. Planbar ist das nicht: Wird der Antrag abgelehnt, läuft die Ausnahme nach Artikel 5 Absatz 6 der Richtlinie frühestens zwölf und spätestens achtzehn Monate nach der Entscheidung aus. In dieser Zeit müssen Requalifizierung, Werkzeuge, Dokumentation und Lagerabbau abgeschlossen sein. Betriebe, die den Weg gegangen sind, rechnen für eine Umstellung mit mindestens zwei Jahren. Wer auf die Entscheidung wartet, hat dann weniger Zeit, als die Umstellung braucht.
Neu seit dem 1. Juli 2026: die Fußnote zu 6(c)
Seit dem 01.07.2026 gilt eine Fußnote zur Ausnahme 6(c), die nationale Umsetzung war bis zum 30.06.2026 fällig. Sie betrifft Geräte zur Abgabe an die Allgemeinheit, bei denen zugängliche Teile von Kindern in den Mund genommen werden können. Für diese Geräte gilt 6(c) nur bei Nachweis einer Bleifreisetzung von höchstens 0,05 Mikrogramm je Quadratzentimeter und Stunde und, bei beschichteten Teilen, einer Wirksamkeit von mindestens zwei Jahren. Für alle übrigen Geräte bleibt 6(c) unverändert anwendbar. Die Angabe konform gemäß 6(c) sollte trotzdem den nachgewiesenen Bleigehalt der Charge nennen, sonst bleibt eine Lücke in der technischen Dokumentation.
Gerät oder Bauteil: wo RoHS überhaupt greift
Eine häufige Fehleinschätzung betrifft den Anwendungsbereich. RoHS gilt für Geräte, nicht für einzelne Rohrleitungsteile. Ein rein hydraulischer Verteiler ohne elektrische Funktion ist kein Elektrogerät. Kommen Stellantrieb, Pumpe, Regler oder Wärmeübertrager hinzu, ist die Baugruppe im Regelfall ein Gerät, und dann gilt RoHS für alle homogenen Werkstoffe darin, inklusive der Armaturen. Maßgeblich sind die eigenständige Funktion, die Einordnung nach Artikel 3 und die Ausnahmen nach Artikel 2 Absatz 4, unter anderem für ortsfeste Großanlagen. Wärmepumpen fallen in der Regel unter Kategorie 1, Übergabe-, Haus-, Frischwasser-, Wohnungs- und Pufferladestationen in der Regel unter Kategorie 11. Die Verantwortung für die Konformitätserklärung liegt beim Gerätehersteller, nicht beim Zulieferer der Armatur. Genau deshalb reicht es nicht, sich auf mündliche Zusagen zu verlassen.
Kurz gefasst: Maßgeblich ist nicht die Werkstoffbezeichnung, sondern der nachgewiesene Bleigehalt je Charge und der Positivlisten-Eintrag des Werkstoffs.
Begriffe in diesem Beitrag: bleifrei bedeutet höchstens 0,1 Prozent Blei und damit RoHS-Konformität ohne Ausnahmeregelung, bleiarm bedeutet höchstens 0,2 Prozent Blei und RoHS nur über die Ausnahme 6(c), bleihaltig bedeutet mehr als 0,2 Prozent Blei.
Trinkwasser: Positivlisten ab dem 31. Dezember 2026
Parallel greift die Trinkwasserrichtlinie. Zum 31.12.2026 lösen die europäischen Positivlisten nach dem Durchführungsbeschluss (EU) 2024/367 die nationalen Bewertungssysteme ab, hinzu kommen die Konformitätsbewertung nach der Delegierten Verordnung (EU) 2024/370 und die Kennzeichnung nach der Delegierten Verordnung (EU) 2024/371. Für Deutschland bleibt bis dahin die UBA-Metall-Bewertungsgrundlage maßgeblich, aktuell in der Neufassung mit der 8. Änderung vom 09.07.2026, europäisch flankiert vom 4MS Common Approach Part B in der 24. Revision vom 10.08.2026.
Wichtig für die Praxis sind die Übergänge. Nach Artikel 3 dürfen national zugelassene Ausgangsstoffe, Zusammensetzungen und Bestandteile bis zum 31.12.2032 weiter zur Herstellung verwendet werden, solange am Zapfhahn 5 Mikrogramm Blei je Liter eingehalten werden. Produkte mit einer am 31.12.2026 gültigen Bescheinigung auf Basis der UBA-Bewertungsgrundlage dürfen national bis zum Ablauf des 30.12.2032 weiterverwendet werden, ab dem 31.12.2032 gilt allein der EU-Rahmen. Für Werkstoffe mit erhöhter Bleiabgabe endet diese Möglichkeit jedoch bereits am 11.01.2028.
Ab dem 12. Januar 2028: der neue Bleigrenzwert
Zum 12.01.2028 sinkt der Bleigrenzwert der Trinkwasserverordnung auf 5,0 Mikrogramm je Liter, der Prüfwert nach DIN EN 15664-1 wird von 5,0 auf 2,5 Mikrogramm je Liter halbiert. Davon zu trennen ist die Werkstoffzulassung: Die befristeten Einträge der UBA-Bewertungsgrundlage enden am 11.01.2028, und nach § 17 Absatz 3 der Trinkwasserverordnung dürfen ab dem 12.01.2028 nur noch gelistete Werkstoffe neu eingebaut werden. Für das klassische Messing CW617N / CW614N ist damit Schluss. Das betrifft nicht nur Neuentwicklungen, sondern jede Position, die 2028 noch im Katalog stehen soll.

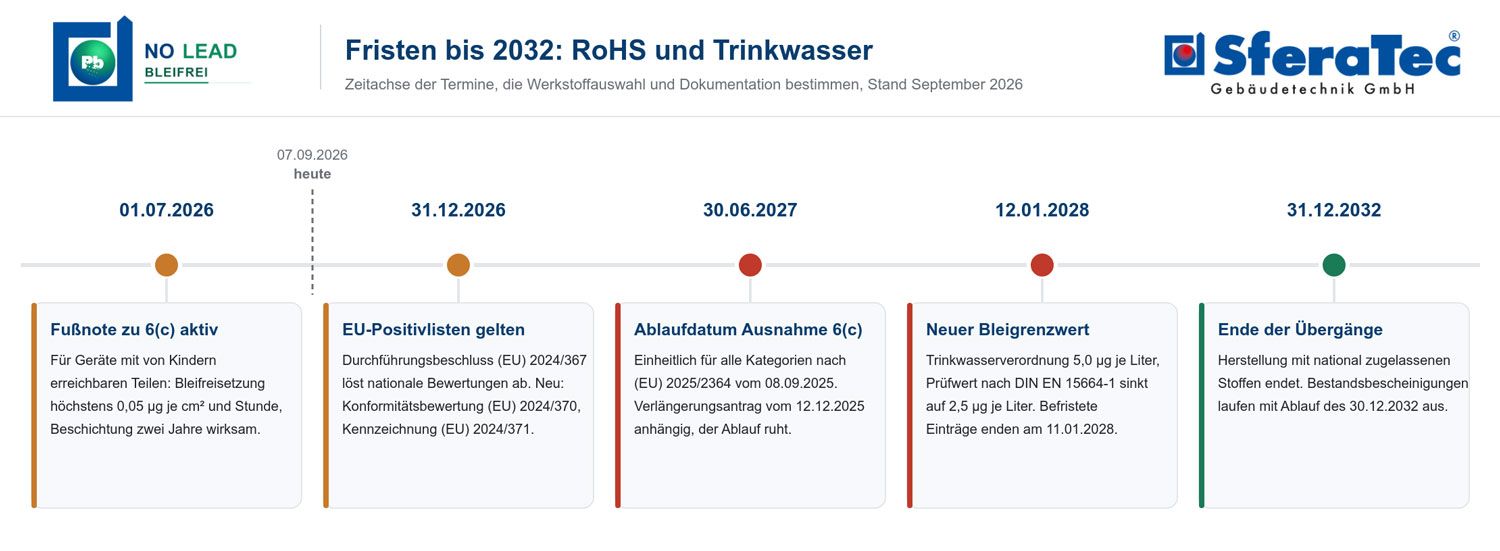

Die Fristen im Überblick
RoHS und Trinkwasserrecht laufen parallel, nicht nacheinander. Gefüllte Punkte markieren die Termine, die ändern, was geliefert oder eingebaut werden darf.
-
21.11.2025RoHS Ausnahme 6(c) bis 30.06.2027 befristet
Delegierte Richtlinie (EU) 2025/2364 vom 08.09.2025 im Amtsblatt veröffentlicht. Ein Ablaufdatum für alle Gerätekategorien, die Sonderbefristung für Kategorie 11 entfällt.
-
10.12.2025RoHS Verlängerungsantrag gestellt
Antragsdatum laut Ausnahmeliste der Kommission (Version 28.02.2026). Nach Art. 5 Abs. 5 bleibt die Ausnahme bis zur Entscheidung der Kommission gültig. Die Entscheidung steht aus.
-
01.07.2026RoHS Fußnote zu 6(c) gilt
Für Geräte zur Abgabe an die Allgemeinheit mit von Kindern erreichbaren Teilen: Bleifreisetzung höchstens 0,05 µg je cm² und Stunde.
-
31.12.2026Trinkwasser Europäische Positivlisten gelten
Durchführungsbeschluss (EU) 2024/367, Konformitätsbewertung und Kennzeichnung nach (EU) 2024/370 und 2024/371. Die nationalen Bewertungssysteme laufen als Marktzugang aus.
-
01.01.2027Trinkwasser Neue Produkte nur noch über den EU-Weg
EU-Zertifikat und EU-Kennzeichnung. Mehrere Länder stellen ab diesem Datum keine nationalen Bescheinigungen für neue Produkte mehr aus.
-
30.06.2027RoHS Ablaufdatum der Ausnahme 6(c)
Ruht, solange über den Verlängerungsantrag nicht entschieden ist. Wird er abgelehnt, läuft die Ausnahme nach Art. 5 Abs. 6 frühestens 12 und spätestens 18 Monate nach der Entscheidung aus.
-
11.01.2028Deutschland Befristete Werkstoffeinträge enden
Unter anderem für CW617N, CW614N, CC499K und CW511L-DW in der Standardzusammensetzung. Ab dem 12.01.2028 gilt der Bleigrenzwert von 5,0 µg/l am Zapfhahn, neu eingebaut werden dürfen nur noch gelistete Werkstoffe.
-
31.12.2032Trinkwasser Übergangsregeln enden
Der Übergang nach Art. 3 für national zugelassene Zusammensetzungen und die nationalen Bescheinigungen laufen aus. Danach gilt allein der EU-Rahmen.
-
12.01.2036Trinkwasser 5,0 µg/l Blei am Zapfhahn EU-weit
Spätestens. Die Mitgliedstaaten dürfen früher umstellen, Deutschland hat das zum 12.01.2028 getan.
Stand Oktober 2026. Maßgeblich sind die jeweils geltenden Fassungen der Richtlinie 2011/65/EU, der Richtlinie (EU) 2020/2184, der zugehörigen Rechtsakte und der nationalen Umsetzung.

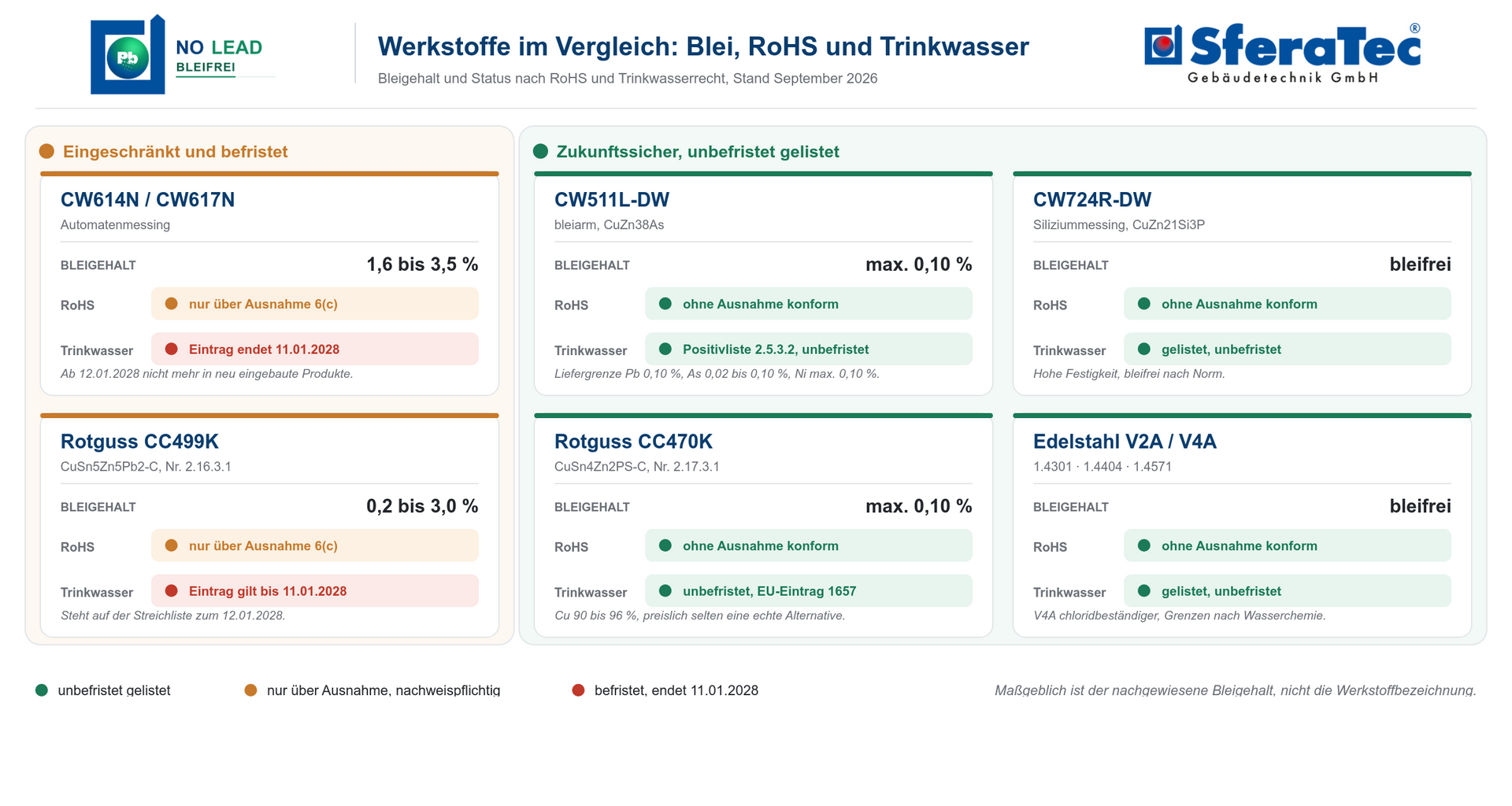

Werkstoffe im Vergleich
Einstufung in dieser Übersicht: bleifrei bedeutet höchstens 0,1 Prozent Blei, bleiarm höchstens 0,2 Prozent, bleihaltig mehr als 0,2 Prozent. Maßgeblich bleibt der nachgewiesene Bleigehalt je Charge.
| Werkstoff | Bleigehalt (Pb) | Einstufung | RoHS | Trinkwasser (UBA-Positivliste) |
|---|---|---|---|---|
| CW617N-DW (CuZn40Pb2)
Pressmessing |
1,6 bis 2,2 % | bleihaltig | nur über Ausnahme 6(c), bis 30.06.2027 | Nr. 2.10.3.1, Gruppe B bis D, gültig bis 11.01.2028 |
| CW614N-DW (CuZn39Pb3)
Automatenmessing |
2,5 bis 3,5 % | bleihaltig | nur über Ausnahme 6(c), bis 30.06.2027 | Nr. 2.10.3.2, nur Gruppe C und D, gültig bis 11.01.2028 |
| CC499K (CuSn5Zn5Pb2-C)
Rotguss |
0,2 bis 3,0 % | bleihaltig | nur über Ausnahme 6(c), bis 30.06.2027 | Nr. 2.16.3.1, Gruppe B bis D, gültig bis 11.01.2028 |
| CW511L-DW (CuZn38As)
Standard, entzinkungsbeständig |
max. 0,2 % | bleiarm | 6(c) erforderlich, sobald Pb > 0,1 % | Nr. 2.5.3.1, Gruppe B bis D, gültig bis 11.01.2028 |
| CW510L-DW (CuZn42)
Standard, nicht entzinkungsbeständig |
max. 0,2 % | bleiarm | 6(c) erforderlich, sobald Pb > 0,1 % | Nr. 2.1.3.8, Gruppe B bis D, unbefristet |
| CW511L-DW (CuZn38As) bleifrei, Pb max. 0,1 %
entzinkungsbeständig |
max. 0,10 % | bleifrei | ohne Ausnahmeregelung konform | Nr. 2.5.3.2, Gruppe B bis D, unbefristet |
| CW510L-DW (CuZn42) bleifrei, Pb max. 0,1 %
nicht entzinkungsbeständig |
max. 0,10 % | bleifrei | ohne Ausnahmeregelung konform | Nr. 2.1.3.8, Gruppe B bis D, unbefristet |
| CW724R-DW (CuZn21Si3P)
Siliziummessing |
max. 0,10 % | bleifrei | ohne Ausnahmeregelung konform | Nr. 2.19.3.1, Gruppe B bis D, unbefristet |
| CC470K (CuSn4Zn2PS-C)
Rotguss nach DIN SPEC 2701 |
max. 0,10 % | bleifrei | ohne Ausnahmeregelung konform | Nr. 2.17.3.1, Gruppe B bis D, unbefristet |
| Edelstahl 1.4301 (V2A)
1.4404, 1.4571 (V4A) |
kein Legierungsbestandteil | bleifrei | ohne Ausnahmeregelung konform | Nr. 1.1, im Passivzustand Gruppe A bis D, unbefristet; V4A mit höherer Chloridbeständigkeit |
Werkstofftabelle, Stand 05.10.2026
Was gilt für Ihr Bauteil?
Sechs Fragen, zwei Minuten: Der Bleifrei-Check zeigt Ihnen den RoHS- und Trinkwasserstatus Ihres Werkstoffs, die Fristen, die für Sie zählen, und die passenden Alternativen aus unserem Programm. Das Ergebnis können Sie drucken oder als PDF speichern.
EU-Positivliste: wer schon drinsteht und wer über die Übergangsregel läuft
Ab dem 31.12.2026 gilt die europäische Positivliste nach Anhang II des Durchführungsbeschlusses (EU) 2024/367. Sie enthält nur Zusammensetzungen, die auf den Bleigrenzwert von 5,0 Mikrogramm je Liter bewertet wurden, und diese dürfen auch nach dem 12.01.2028 verwendet werden. CW510L-DW, CW724R-DW (Eintrag 1658) und Rotguss CC470K (Eintrag 1657) stehen bereits darin. CW511L-DW bleifrei (Pb max. 0,1 %) steht in der UBA-Bewertungsgrundlage und in der 4MS-Liste, aber noch nicht in Anhang II. Für diesen Werkstoff greift Artikel 3 des Beschlusses: Zusammensetzungen, die zwischen dem 13.07.2021 und dem 31.12.2026 national zugelassen wurden, dürfen bis zum 31.12.2032 verwendet werden, sofern sie den Bleiwert einhalten. Die Aufnahme in die EU-Positivliste über das ECHA-Verfahren wird erwartet, Anträge sind ab dem 31.12.2026 möglich. Die bleihaltigen Sorten CW617N, CW614N und CC499K sowie die Standardausführung von CW511L-DW mit bis zu 0,2 Prozent Blei sind nicht in Anhang II enthalten.
Der Werkstoffname allein genügt nicht
Bleifreies Messing ist kein geschützter Begriff. Zwei Lieferungen desselben Werkstoffs können unterschiedliche Bleigehalte aufweisen.
Bei CW511L-DW erlaubt die Norm bis 0,2 Prozent Blei, der unbefristete Eintrag 2.5.3.2 verlangt höchstens 0,10 Prozent Blei, Arsen 0,02 bis 0,10 Prozent und Nickel höchstens 0,10 Prozent. Entscheidend sind die chargenbezogene Analyse und die Lieferspezifikation, nicht die Kurzbezeichnung.
In der Praxis greifen viele Einkäufer zu CW510L-DW (CuZn42), weil es früher als die bleifreie CW511L-Variante unbefristet gelistet war und bereits in der EU-Positivliste steht. Übersehen wird dabei zweierlei: CuZn42 ist nicht entzinkungsbeständig, und die Standardausführung liegt bei bis zu 0,2 Prozent Blei. Damit ist sie trinkwasserseitig gelistet, für RoHS aber nur über die Ausnahme 6(c) zulässig. Bleifrei und ohne Ausnahmeregelung konform ist CW510L-DW erst mit höchstens 0,10 Prozent Blei in der Lieferspezifikation.
Weniger bekannt ist, dass seit der 5. Änderung der UBA-Bewertungsgrundlage vom 05.03.2025 auch CW511L-DW bleifrei mit Pb max. 0,1 % unbefristet gelistet ist (UBA-Eintrag 2.5.3.2, dort als "niedrig Blei" geführt). Damit steht ein entzinkungsbeständiger Werkstoff zur Verfügung, der RoHS ohne Ausnahme erfüllt und über 2028 hinaus im Trinkwasser eingesetzt werden darf.
Edelstahl rückt wieder in den Fokus
Der Kupferpreis hat im September 2026 an der LME ein Rekordhoch erreicht und liegt deutlich über dem Vorjahr. Messing und Rotguss folgen dieser Entwicklung nahezu direkt, weil Kupfer ihren Preis bestimmt: CW511L-DW besteht zu rund 62 Prozent aus Kupfer, CC470K zu 90 bis 96 Prozent. Edelstahl folgt anderen Preistreibern, vor allem Nickel und Chrom über den Legierungszuschlag. Dadurch fällt Edelstahl in Kostenvergleichen wieder häufiger günstig aus, besonders bei größeren Nennweiten. Technisch spricht einiges dafür: Edelstahl ist konstruktiv bleifrei, entzinkt nicht und ist für Trinkwasser gelistet. Dem stehen eine aufwendigere Zerspanung und bei chloridhaltigen Wässern die Wahl zwischen 1.4301 und den molybdänlegierten Sorten 1.4404 oder 1.4571 gegenüber. Wer ohnehin umstellen muss, sollte Edelstahl in den Werkstoffvergleich aufnehmen, statt nur Messing gegen Messing zu rechnen.
REACH kommt dazu, und zwar jetzt
Blei steht seit 2018 auf der REACH-Kandidatenliste der besonders besorgniserregenden Stoffe. Daraus folgen zwei Pflichten, die unabhängig von RoHS und Trinkwasserrecht gelten und keine Übergangsfrist kennen: Enthält ein Erzeugnis mehr als 0,1 Massenprozent Blei, muss der Lieferant seine gewerblichen Abnehmer nach Artikel 33 unaufgefordert informieren, Verbrauchern auf Anfrage innerhalb von 45 Tagen antworten und das Erzeugnis seit 2021 in der SCIP-Datenbank der ECHA melden.
Genau hier trennt sich die Spreu vom Weizen. Ein Gehäuse aus CW510L-DW oder CW511L-DW in der Standardausführung mit bis zu 0,2 Prozent Blei liegt über der Schwelle. Es ist trinkwasserseitig gelistet und mit 6(c) auch RoHS-konform, löst aber die komplette Informations- und Meldekette aus: Artikel-33-Erklärung je Position, SCIP-Dossier je Erzeugnis, Rückfragen der Kunden bei jeder Lieferantenselbstauskunft, Pflege in Stammdaten und Lieferantenportalen. Wer Hunderte Artikelnummern führt, hat damit einen dauerhaften Verwaltungsaufwand, der mit jedem Kunden wächst.
Mit höchstens 0,1 Prozent Blei entfällt das alles. Es ist kein Zufall, dass drei Regelwerke auf denselben Wert hinauslaufen: RoHS begrenzt Blei auf 0,1 Prozent je homogenem Werkstoff, REACH knüpft die Pflichten an 0,1 Prozent im Erzeugnis, und die unbefristeten Einträge der UBA-Bewertungsgrundlage für CW511L-DW bleifrei, CW724R-DW und CC470K verlangen ebenfalls höchstens 0,10 Prozent. Wer heute auf 0,1 Prozent spezifiziert, erfüllt alle drei ohne Ausnahme und ohne Meldung. CW724R-DW und CC470K stehen bereits in Anhang II der EU-Positivliste, für CW511L-DW bleifrei gilt bis zur Aufnahme die Übergangsregel bis 31.12.2032.
Der Druck wird eher steigen. Die ECHA hat Blei im April 2023 für den Anhang XIV empfohlen, das Verzeichnis der zulassungspflichtigen Stoffe. Käme es dazu, dürfte Blei in der EU nur noch mit erteilter Zulassung verwendet werden. Die Entscheidung der Kommission steht aus, die Richtung ist eindeutig.
Für die Lieferspezifikation heißt das: 0,1 Prozent nicht als Option, sondern als Standard. Die Analyse je Charge belegt den Wert, und die Erklärung nach Artikel 33 wird zur einfachsten Aussage im Dossier: nicht betroffen.
Nachweise, die zählen
Belastbar ist eine Umstellung erst mit nachvollziehbaren Unterlagen. Werks- und Materialzeugnisse sowie weitere Zertifikate stellen wir auf Wunsch bereit. Hinzu kommen die produktbezogenen Erklärungen zu RoHS, REACH und Trinkwasser sowie der Bezug auf den jeweiligen Positivlisten-Eintrag. Zusammengeführt wird das in der technischen Dokumentation nach DIN EN IEC 63000, die die Konformitätsbewertung des Gerätes trägt.
Der Umstellungspfad in sechs Schritten
Scope klären
Positionen den Gerätekategorien zuordnen und prüfen, wo RoHS greift.
Werkstoff festlegen
Auswahl nach Medium, Temperatur, Druck und Beanspruchung.
Muster und Nachweise
Bemusterung mit Werkstoffnachweisen, Zertifikaten und Konformitätserklärungen.
Freigabe
Erstmusterprüfung mit Dichtheits- und Druckprüfung, Funktionsprüfung und vollständiger Dokumentation nach dem eigenen Freigabeverfahren.
Dokumentation
Unterlagen nach DIN EN IEC 63000 sowie REACH- und SCIP-Status aktualisieren.
Serienumstellung
Termin, Zeichnungsstand und Lagerabbau abstimmen, ohne Lieferunterbrechung.
Fazit
Die Fristen liegen nah beieinander, die Vorlaufzeiten für Requalifizierung und Dokumentation sind länger als der Restzeitraum. Wer jetzt bemustert, entscheidet den Zeitpunkt selbst, statt ihn von einer Kommissionsentscheidung abhängig zu machen. Technisch ist der Wechsel gelöst, bleiarme und bleifreie Werkstoffe sind seit Jahren im Feld. Offen ist nur, wer die Umstellung plant und wer sie unter Zeitdruck nachholt.
Lieferfähigkeit:
Armaturen aus bleifreiem Messing und Edelstahl von SferaTec
Fristen lassen sich nur einhalten, wenn die passenden Werkstoffe rechtzeitig verfügbar sind. Ein großes Sortiment liefern wir bereits in CW511L-DW und CW724R-DW, alle weiteren Positionen fertigen wir kundenspezifisch bleifrei. Welche Ausführung für Ihren Artikel in Frage kommt, prüfen wir je Position.
Werkstoffe und Abmessungen
- Armaturen und Verschraubungen in CW511L-DW und CW724R-DW, Bleigehalt max. 0,1 %
- Edelstahlausführungen in V2A und V4A
- Weitere Positivlisten-Werkstoffe projektbezogen, etwa CW510L-DW oder bleifreier Rotguss CC470K
- Standardabmessungen von G 1/4 bis G 2½, kleinere und größere Nennweiten projektbezogen und mit Mindestmenge
Nachweise zu jeder Position
- Werkstoffnachweis mit dem zugehörigen Eintrag der Positivliste
- Chargenbezogene Werkstoffanalyse mit ausgewiesenem Bleigehalt
- RoHS-Konformitätserklärung ohne Rückgriff auf die Ausnahme 6(c), sofern der Bleigehalt des Werkstoffs 0,1 % nicht überschreitet
Beschichtung als Option
Für zusätzlichen Korrosionsschutz bieten wir eine galvanische Hochleistungsbeschichtung an. Sie ist frei von Chrom, Blei, Kobalt und Cyaniden, vom Umweltbundesamt bewertet und in der 4MS-Liste sowie in der ersten Fassung der EU-Positivliste geführt. Die Beschichtung ergänzt den Grundwerkstoff, sie ersetzt ihn nicht. Für Trinkwasseranwendungen muss auch ein beschichtetes Teil aus einem Werkstoff der Positivliste bestehen.
Häufige Fragen zu RoHS, Trinkwasser und Werkstoffen
Was ist bleifreies Messing?
Bleifreies Messing ist eine Kupfer-Zink-Legierung mit höchstens 0,1 Gewichtsprozent Blei. Damit erfüllt sie den RoHS-Grenzwert ohne die Ausnahme 6(c) und löst keine REACH-Informationspflicht nach Artikel 33 aus. Gängige Sorten sind CW511L-DW (CuZn38As) in der Variante mit Pb max. 0,1 %, CW510L-DW (CuZn42) mit Pb max. 0,1 % und das Siliziummessing CW724R-DW (CuZn21Si3P). Die Werkstoffnormen erlauben höhere Gehalte, maßgeblich ist deshalb die gelieferte Zusammensetzung je Charge. Bleiarmes Messing liegt bei bis zu 0,2 Prozent Blei und ist nach RoHS nur über die Ausnahme 6(c) zulässig.
Warum ist Blei in Messing und Rotguss überhaupt ein Thema?
Die RoHS-Richtlinie begrenzt Blei auf 0,1 Gewichtsprozent je homogenem Werkstoff. Automatenmessing und viele Rotgussausführungen liegen deutlich darüber und sind heute nur über die Ausnahme 6(c) in Anhang III zulässig, die bis zu 4 Prozent Blei in Kupferlegierungen erlaubt.
Wie ist der aktuelle Stand der Ausnahme 6(c)?
Mit der Delegierten Richtlinie (EU) 2025/2364 vom 08.09.2025, Amtsblatt vom 21.11.2025, wurde das Ablaufdatum einheitlich für alle Gerätekategorien auf den 30.06.2027 gelegt. Im Dezember 2025 wurde fristgerecht ein weiterer Verlängerungsantrag gestellt, bis zur Entscheidung der Kommission bleibt die Ausnahme gültig.
Was hat sich zum 01.07.2026 geändert?
Seither gilt eine Fußnote zu 6(c). Sie betrifft Geräte zur Abgabe an die Allgemeinheit, deren zugängliche Teile von Kindern in den Mund genommen werden können. Dort verlangt 6(c) zusätzlich den Nachweis einer Bleifreisetzung von höchstens 0,05 Mikrogramm je Quadratzentimeter und Stunde und, bei beschichteten Teilen, eine Wirksamkeit von mindestens zwei Jahren. Für die übrigen Geräte bleibt 6(c) unverändert anwendbar.
Ist Rotguss noch eine Option?
Ja, aber die Auswahl ist klein und kostspielig. Trinkwasserseitig sind zwei Zusammensetzungen gelistet: CC499K (Nr. 2.16.3.1) befristet bis 11.01.2028 und CC470K (Nr. 2.17.3.1) unbefristet, zusätzlich in der EU-Positivliste unter Eintrag 1657. Wer über 2028 hinaus plant, fordert CC470K nach DIN SPEC 2701 mit Blei höchstens 0,10 Prozent, muss aber den hohen Kupferanteil einpreisen.
Gilt RoHS für mein Bauteil oder für mein Gerät?
Maßgeblich ist das Gerät. Rein hydraulische Verteiler und Rohrleitungsteile fallen für sich genommen nicht unter RoHS. Kommen Stellantrieb, Pumpe, Regler oder Wärmeübertrager hinzu, gilt RoHS im Regelfall über das Gerät: Wärmepumpe in der Regel Kategorie 1, Übergabe-, Haus-, Frischwasser-, Wohnungs- und Pufferladestation in der Regel Kategorie 11. Ausnahmen nach Artikel 2 Absatz 4, etwa für ortsfeste Großanlagen, sind zu prüfen.
Was ändert sich zum 31.12.2026 im Trinkwasserbereich?
Die europäischen Positivlisten nach Durchführungsbeschluss (EU) 2024/367 lösen die nationalen Bewertungsgrundlagen ab, hinzu kommen die Konformitätsbewertung nach der Delegierten Verordnung (EU) 2024/370 und die Kennzeichnung nach der Delegierten Verordnung (EU) 2024/371.
Was passiert mit bereits zertifizierten Bestandsprodukten?
Produkte mit einer am 31.12.2026 gültigen Bescheinigung auf Basis der UBA-Bewertungsgrundlage dürfen national bis zum Ablauf des 30.12.2032 weiterverwendet werden, ab dem 31.12.2032 gilt allein der EU-Rahmen. Für Werkstoffe mit erhöhter Bleiabgabe endet diese Möglichkeit bereits am 11.01.2028.
Reicht die Werkstoffbezeichnung als Nachweis?
Nein. Innerhalb einer Norm sind unterschiedliche Zusammensetzungen zulässig. Bei CW511L-DW erlaubt die Norm bis 0,2 Prozent Blei, der unbefristete Eintrag 2.5.3.2 verlangt höchstens 0,10 Prozent Blei, Arsen 0,02 bis 0,10 Prozent und Nickel höchstens 0,10 Prozent. Verlangt werden sollte die Analyse je Charge.
Welche Werkstoffe sind ohne Ausnahmeregelung konform?
Alle Werkstoffe mit höchstens 0,1 Prozent Blei, in diesem Beitrag als bleifrei bezeichnet: CW511L-DW bleifrei (Pb max. 0,1 %), CW510L-DW, CW724R-DW, Rotguss CC470K nach DIN SPEC 2701 sowie Edelstahl V2A und V4A. Die Standardausführungen von CW511L-DW und CW510L-DW liegen bei maximal 0,2 Prozent Blei, gelten damit als bleiarm und brauchen für RoHS weiterhin die Ausnahme 6(c).
Wieso favorisieren viele CW510L-DW?
Weil es für Trinkwasser zuerst unbefristet gelistet wurde und bereits in der EU-Positivliste steht. Für Trinkwasser ist das in Ordnung, für RoHS aber nur mit höchstens 0,10 Prozent Blei in der Lieferspezifikation, die Normspanne erlaubt bis 0,2 Prozent. Dazu ist CuZn42 nicht entzinkungsbeständig. Bei kritischen Wasserqualitäten ist CW511L-DW bleifrei die sicherere Wahl.
Steht CW511L-DW Pb max. 0,1 % schon in der EU-Positivliste?
Noch nicht. Der Werkstoff ist seit März 2025 in der UBA-Bewertungsgrundlage (Nr. 2.5.3.2) und in der 4MS-Liste unbefristet gelistet. Nach Artikel 3 des Durchführungsbeschlusses (EU) 2024/367 darf er bis zum 31.12.2032 verwendet werden, weil die nationale Zulassung in das Übergangsfenster fällt. Die Aufnahme in Anhang II über das ECHA-Verfahren wird erwartet.
Was ist bei der Umstellung technisch zu beachten?
Bleifreie und bleiarme Legierungen zerspanen und verformen sich anders als Automatenmessing. Zu prüfen sind Gewindegeometrie, Dichtheit, Lötbarkeit und Dauerfestigkeit. Deshalb sollte bemustert werden, solange Zeit für einen ordentlichen Freigabelauf bleibt.
Fragen zur Umstellung
Schicken Sie uns Ihre Artikelliste. Wir prüfen Position für Position, welcher Werkstoff heute konform ist, was bleiarm lieferbar ist und wo eine Umstellung sinnvoll ist. Sie erhalten eine Rückmeldung mit Werkstoffvorschlag, Nachweislage und Liefersituation.
SferaTec Gebäudetechnik GmbH, Cliev 16, 51515 Kürten, T +49 2207 84 64 491, kluth@sferatec.de
Quellen und Rechtsgrundlagen
Alle Angaben auf dieser Seite gegen die Primärquellen geprüft, Stand 27.10.2026.
EU-Recht
- Richtlinie 2011/65/EU (RoHS) Anhang II Grenzwerte, Anhang III Ausnahme 6(c), Artikel 5 Absätze 5 und 6
- Delegierte Richtlinie (EU) 2025/2364 vom 08.09.2025, Amtsblatt 21.11.2025, Ablaufdatum 6(c) einheitlich 30.06.2027
- Ausnahmeliste der Europäischen Kommission RoHS 2 exemptions, Validity and rolling plan, Version 28.02.2026: Verlängerungsantrag zu 6(c) vom 10.12.2025, Status „valid, requested for renewal“
- Richtlinie (EU) 2020/2184 Trinkwasserrichtlinie
- Durchführungsbeschluss (EU) 2024/367 Europäische Positivlisten, Artikel 3 Übergangsregel
- Delegierte Verordnung (EU) 2024/370 Konformitätsbewertung
- Delegierte Verordnung (EU) 2024/371 Kennzeichnung
- Verordnung (EG) 1907/2006 (REACH) Artikel 33 Informationspflicht
Deutschland
- Metall-Bewertungsgrundlage des Umweltbundesamtes Neufassung mit 8. Änderung vom 09.07.2026
- Fünfte Änderung der Metall-Bewertungsgrundlage vom 05.03.2025, Aufnahme CW511L-DW mit Pb max. 0,1 % als Eintrag 2.5.3.2 "niedrig Blei", BAnz AT 14.03.2025 B4
- 4MS Common Approach, Part B Positive list of compositions, Revision 24 vom 10.08.2026 (PDF)
- Trinkwasserverordnung (TrinkwV 2023) § 17 Absatz 3, Bleigrenzwert ab 12.01.2028
- ElektroStoffV Nationale Umsetzung der RoHS-Richtlinie
REACH und SCIP
- ECHA Kandidatenliste Blei (CAS 7439-92-1), aufgenommen am 27.06.2018
- ECHA SCIP-Datenbank Meldepflicht seit 05.01.2021
Normen
- DIN EN IEC 63000 Technische Dokumentation RoHS
- DIN EN 15664-1 Prüfwert Bleiabgabe
- DIN SPEC 2701, ISO 6509 Rotguss CC470K, Entzinkungsbeständigkeit
Normen sind nicht frei verfügbar und deshalb ohne Link. Maßgeblich sind die jeweils geltenden Fassungen der genannten Rechtsakte.
